Wpływ efektu skali na koszty budowy



Rozkład liniowy

O ile ocena wysokości kosztu budowy w zależności od jej wielkości sprawdza się w praktycznym stosowaniu dla obiektów, których wszystkie koszty rozkładają się liniowo w stosunku do rozmiarów obiektu, to jest ona nieskuteczna tam, gdzie koszt jednostkowy spada tylko do pewnej optymalnej wielkości wytwarzania, a po jej przekroczeniu raptownie wzrasta na skutek konieczności dodatkowego wyposażenia zakładu, (np. trzeba zainstalować dodatkowy transformator, dodatkowe kotły centralnego ogrzewania, dodatkowy agregat klimatyzacyjny), co podwyższa jednostkowe koszty wytwarzania o dodatkowe koszty kapitałowe i amortyzację.

Dla obliczenia tych zależności niezbędne są dane empiryczne w celu ustalenia optymalnej wielkości różnych typów instalacji - dla stwierdzenia, która z instalacji zapewnia najniższe koszty jednostkowe.

Do obliczenia przyjmijmy, że X jest zmienną reprezentującą zdolności produkcyjne, a Y określa koszty robót budowlanych.
Liniowe równanie tych relacji wyraża wzór



Y = a + b*X



gdzie a i b są wielkościami określonymi na podstawie danych empirycznych.

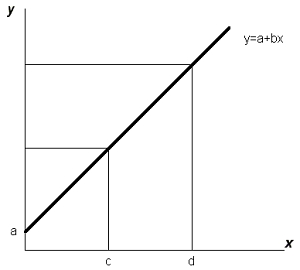

Zauważmy, że w tym równaniu stałe koszty a dla x = 0 są wielkościami niezależnymi od wielkości obiektu (koszty organizacji i urządzenia placu budowy, wydzielone w przedmiarze jako samodzielna pozycja), co przedstawia wykres osi Y, jak niżej





W ten sposób koszt budowy budynku można oszacować na podstawie liniowej relacji pomiędzy kosztami bezpośrednimi przypadającymi na m2 powierzchni podłogi, zwiększając je o koszty stałe a.





Rozkład nieliniowy

Zależność nieliniowa ma miejsce, gdy koszty obiektu obejmują koszty stałe instalacji i urządzeń (transformatory, kotły, c.o. i c.w., stacja klimatyzacyjna). Te koszty stałe rozkładają się na zwiększoną powierzchnię lub kubaturę w formie nieliniowej. Równanie nieliniowych relacji między wielkością obiektu i tymi kosztami przedstawia w postaci logarytmicznej wzór:



lny = lna + b*lnx



gdzie a i b są określone na podstawie danych historycznych(?) dla 0 <b <1

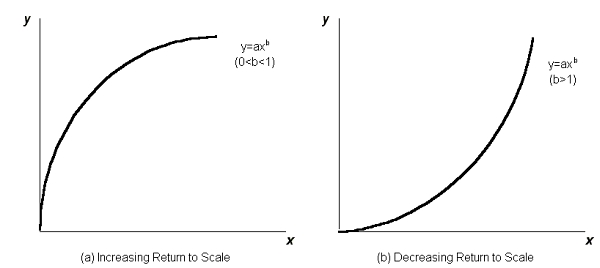

Równanie stanowi podstawę do obliczenia zależności pomiędzy wielkością obiektu i kosztami dla przypadku zwiększenia lub zmniejszenia jego skali, czyli wielkości, co pokazują wykresy nieliniowej zależności pomiędzy wielkością i kosztami (zwiększenie lub zmniejszenie efektu skali).





Legenda:

Increasing Return to Scale – zwiększanie wielkości obiektu
Decreasing Return to Scale – zmniejszanie wielkości obiektu



Praktycznie biorąc, nieliniowe relacje kosztów badamy przy oszacowaniu kosztów nowego obiektu przetwórczego, poczynając od znanych kosztów istniejącego obiektu o określonej wielkości. Przykładowo, jeżeli przyjmiemy że yn to koszty istniejącego obiektu o pojemności Qn, a y to szacunkowe koszty nowego obiektu, który ma zdolność Q, to możemy obliczyć na podstawie danych empirycznych, że:


Y = yn (Q/Qn)m



gdzie m zwykle waha się od 0,5 do 0,9 w zależności od konkretnego typu obiektu.

Niżej przedstawiam, jako przykład, określenie wielkości parametru „m” dla oczyszczalni ścieków

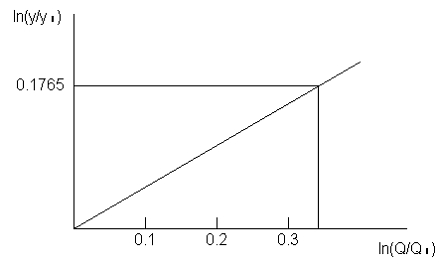

Wg empirycznych danych o kosztach oczyszczalni ścieków wykreślone zostały na skali ln(Q/Qn) i ln(y/yn) oraz zależność liniowa pomiędzy tymi wskaźnikami.

W celu szybkich obliczeń możemy zastosować formułę równań nieliniowych wg wzoru



ln(y/yn) = m * ln(Q/Qn)



Tym samym parametr m obliczamy jak niżej:



m = 0,1765 / 0,301 = 0,585



Z obliczenia wynika, że dla parametru m = 0,585 koszt zakładu wzrasta 1,5 razy, przy dwukrotnym wzroście przepustowości.
Poniżej cytuję dane o wielkości parametru „m” dla poszczególnych instalacji oczyszczalni ścieków.
Parametr „m” stanowi miarę skali związaną z budową dodatkowych możliwości dla przyszłego wzrostu zdolności przetwórczych i niezawodności projektowanej oczyszczalni ścieków. Gdy „m” jest zbliżone do 1, koszt jest wprost proporcjonalny do wielkości projektowanej oczyszczalni. Natomiast gdy „m” kształtuje się poniżej jedności, istnieje podstawa do zwiększenia projektu o dodatkowe pojemności w celu zwiększenia efektu ekonomicznego skali.
Niżej przedstawiam praktyczne zastosowanie metody wykładniczego oszacowania kosztów na podstawie danych statystycznych wg wzoru



y = k*qm



gdzie:
y - szacowany koszt nowej instalacji
k - koszt instalacji istniejącej
q - wydajność nowej instalacji
m - parametr

Jeśli parametr „m” i koszty są znane dla danego typu instalacji, to koszty y dla proponowanej nowej placówki o wielkości Q można łatwo obliczyć czerpiąc dane z tabeli kosztów i parametrów instalacji już zrealizowanych jak niżej:



Instalacja

Jednostka
miary

Koszt jedn.
w $

m

Separacja olejów

mln galonów/dobę

58.000

0,84

Usuwanie węglowodoru

mln galonów/dobę

3.820

0,35

Pierwsza sedymentacja

stopa kwadratowa

399

0,60

Szybkie szumowanie

stopa kwadratowa

700

0,57

Basen napowietrzania osadu

mln galonów

170.000

0,50

Filtracja

stopa kwadratowa

21.000

0,71

Basen napowietrzania

mln galonów

46.000

0,67

Ekwalizacja

mln galonów

72.000

0,52

Neutralizacja

mln galonów/dobę

60.000

0,70

Wytrawianie

stopa sześcienna

67.500

0,59

Filtracja podciśnieniowa

stopa kwadratowa

9.360

0,84

Wirowanie

sucha masa/godz.

318

0,81



Jako przykład zastosowania podanego wyżej wzoru weźmy instalację sedymentacji (koszt = 399 dolarów za stopę kwadratową, parametr m = 0,60). Dla planowanej nowej oczyszczalni, wyposażonej w instalację sedymentacji o wielkości 15.000 stóp2, szacowany koszt w $ będzie wynosił:



y = [399 * 15.000]0,60 = 128.000 [$]



Dla obliczenia wyników równania wykładniczego stosujemy instrumentarium matematyczne arkusza kalkulacyjnego komputera osobistego.
