Ustalenie zakresu rzeczowego
- Przygotowanie (wyrównanie) dna wykupu.
- Ułożenie na dnie wykopu warstwy betonu podkładowego (tzw. chudego betonu, „chudziaka”).
- Wykonanie ław fundamentowych Ł-1 i stopy fundamentowej S-1 w deskowaniu tradycyjnym.
- Przygotowanie i montaż zbrojenia.
Przedmiarowanie robót żelbetowych
Zgodnie z zasadami przedmiarowania dla konstrukcji betonowych i żelbetowych monolitycznych KNR 2-02, Rozdz. 02: pkt 4. Zasady przedmiarowania: pkt 4.1. Elementy i konstrukcje betonowe żelbetowe, dla których nakłady zostały ustalone na 1 m3 betonu w konstrukcji, oblicza się w metrach sześciennych objętości brył geometrycznych poszczególnych elementów. Od tak obliczonej objętości nie potrąca się otworów, wnęk lub gniazd o kubaturze mniejszej niż 0,1 m3 każde oraz kubatury sfazowań o szerokości skosu do 15 cm. Elementy i konstrukcje płaskie jak: ściany, płyty itp. oblicza się w metrach kwadratowych ich powierzchni. Z powierzchni elementów lub konstrukcji nie potrąca się otworów, wnęk lub gniazd o objętości do 0,1 m3 każde.
A zatem przy przedmiarowaniu elementów i konstrukcji betonowych i żelbetowych monolitycznych ilości robót dla elementów o kształcie:
- blokowym (ławy, stopy oraz płyty fundamentowe) oraz prętowym (słupy, belki oraz wieńce) oblicza się w metrach sześciennych (m3) objętości brył geometrycznych poszczególnych elementów,
- płytowym (ściany, stropy, biegi schodowe, spoczniki, balkony, daszki, itp.) oblicza się w metrach kwadratowych (m2) ich powierzchni.
Roboty żelbetowe objęte katalogiem KNR 2-02 przedmiaruje się w jednostkach miary podanych nad każdą tablicą w lewym górnym rogu.
Przejdźmy teraz do wykonania przedmiaru dla zadania Kompleksowe wykonanie ław fundamentowych Ł-1 i stopy fundamentowej S-1.
1. Przygotowanie dna wykopu
Po wykonaniu wykopu szerokoprzestrzennego pod fundamenty budynku (najczęściej mechanicznie – koparką) dno wykopu jest nierówne – należy zatem wykonać robotę polegającą na jego wyrównaniu. Jednak zgodnie z KNR 2-02 Rozdz. 02: pkt 2. Założenia kalkulacyjne, ppkt 2.2.7. W nakładach na wykonanie ław, stóp i płyt fundamentowych uwzględniono wyrównanie dna wykopu, (…). Dodatkowo zgodnie z KNR 2-01 Budowle i roboty ziemne, Rozdz. 02 Roboty ziemne zmechanizowane […]: dla poszczególnych robót ziemnych zmechanizowanych polegających m.in. na wykonaniu wykopów koparkami, uwzględniono w ich zakresie rzeczowym ręczne wyrównanie z grubsza skarp i dna wykopu.
A zatem przedmiarując roboty fundamentowe na podstawie KNR 2-02 Rozdz. 02 nie ma konieczności obliczania ilości robót wyrównanie dna wykopu, ponieważ robota ta została uwzględniona w zakresie rzeczowym zarówno robót ziemnych, jak i fundamentowych.
2. Ułożenie warstwy betonu podkładowego, tzw. „chudziaka”
Zgodnie z WTWiORB pkt 6. Wykonywanie robót betonowych pkt 6.1. Roboty przygotowawcze […]: Elementy konstrukcyjne układane na gruncie zaleca się izolować od gruntu warstwą chudego betonu o grubości nie mniejszej niż 50 mm, jeżeli otulina zbrojenia nie została odpowiednio zwiększona.

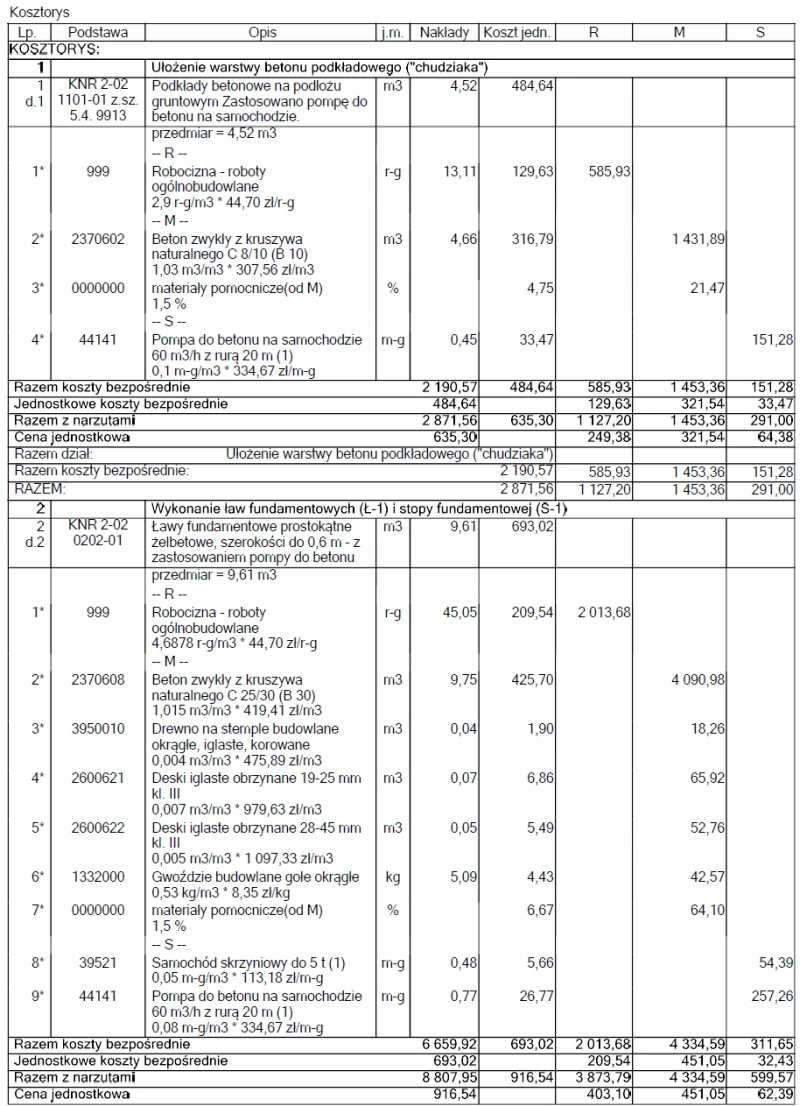

Dla roboty „ułożenie warstwy betonu podkładowego (chudziaka)” wybrano pozycję z KNR 2-02, Rozdz. 11 Podłogi i posadzki, Tab. 1101 Podkłady, kol. 01: Podkłady betonowe na podłożu gruntowym.

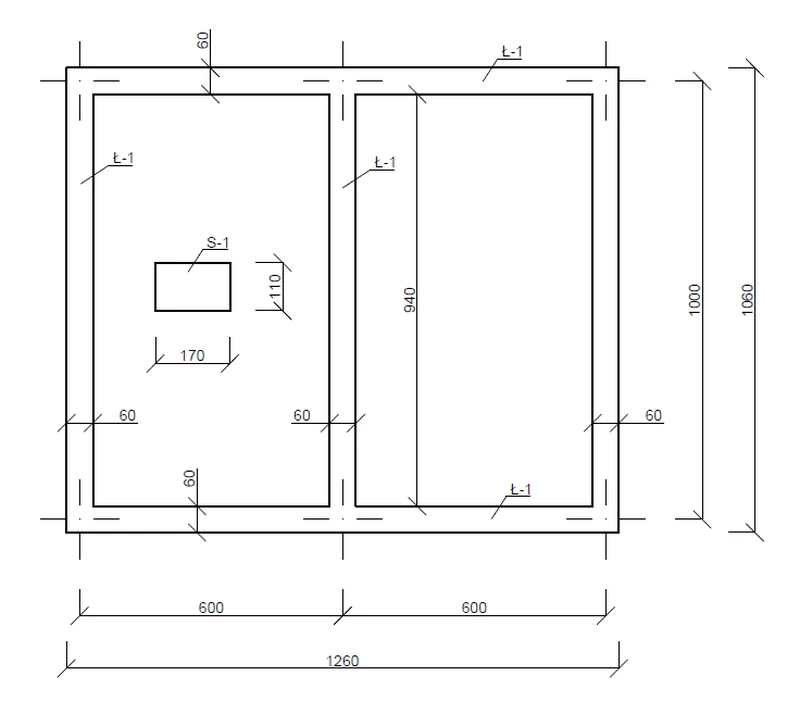

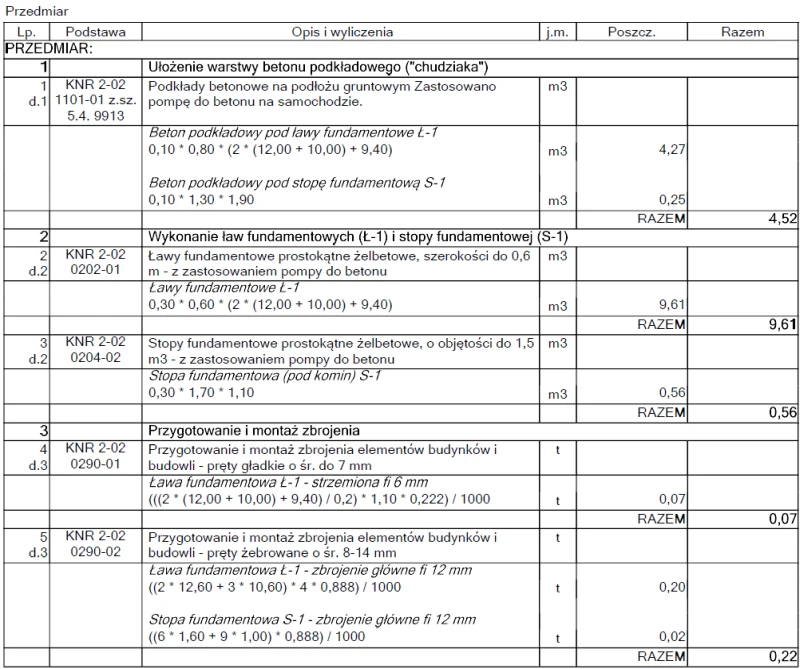

Obliczono ilość robót, przyjmując „chudziak” o grubości ok. 10 cm i szerokości co najmniej po 10 cm więcej niż szerokość ław i stóp fundamentowych (rys. 1-3)
L1 = 0,10 · 0,80 · (2 · (12,00 + 10,00) + 9,40) = 4,27 m3 – dla ław fundamentowych Ł-1
L1 = 0,10 · 1,30 · 1,90 = 0,25 m3 – dla stopy fundamentowej S-1
3. Wykonanie ław fundamentowych Ł-1

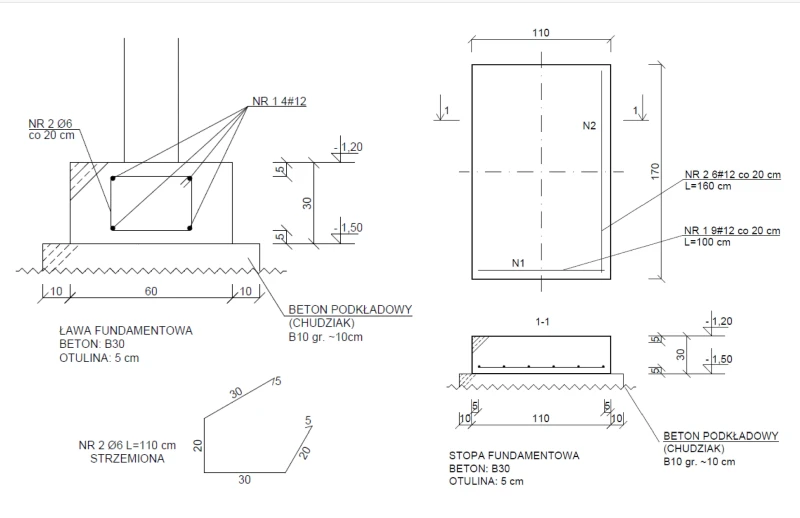

Dla roboty „wykonanie ław fundamentowych żelbetowych” wybrano pozycję z KNR 2-02, Rozdz. 02, Tab. 0202 Ławy fundamentowe żelbetowe, kol. 01: Ławy fundamentowe prostokątne żelbetowe, szerokości do 0,6 m. Obliczono ilości robót (rys. 1, 2):
L2 = 0,30 · 0,60 · (2 · (12,00 + 10,00) + 9,40) = 9,61 m3
Wykonanie stopy fundamentowej (pod komin) S-1
Dla roboty „wykonanie stóp fundamentowych żelbetowych” wybrano pozycję z KNR 2-02, Rozdz. 02, Tab. 0204 Stopy fundamentowe żelbetowe, kol. 02: Stopy fundamentowe prostokątne żelbetowe, o objętości do 1,5 m3. Obliczono ilości robót (rys. 1, 3):
L3 = 0,30 · 1,70 · 1,10 = 0,56 m3
4. Przygotowanie i montaż zbrojenia
Zgodnie z KNR 2-02 Rozdz. 02, pkt 5. Warunki specjalne, ppkt 5.1. W tablicach konstrukcji żelbetowych nie uwzględniono nakładów robocizny, materiałów i sprzętu dotyczących wykonania zbrojenia. Nakłady te należy normować odrębnie na podstawie tablicy 90 (z wyjątkiem tablicy 63), oraz pkt. 5.2. Ilość prętów do zbrojenia betonu należy przyjmować w tonach na podstawie dokumentacji projektowej (rysunków roboczych lub zestawień stali).
A zatem ilość robót polegających na przygotowaniu i montażu zbrojenia w deskowaniu tradycyjnym należy, dla każdego elementu żelbetowego wykonywanego w technologii monolitycznej, obliczać dodatkowo na podstawie Tab. 0290. Ilości prętów zbrojeniowych obmierza się w tonach (t) na podstawie zestawienia zbrojenia z rysunków elementów żelbetowych. Oddzielnie oblicza się zużycie (ilości) stali gładkiej oraz żebrowanej.
Dla roboty „przygotowanie i montaż zbrojenia dla ław i stóp fundamentowych żelbetowych” wybrano pozycję z KNR 2-02, Rozdz. 02, Tab. 0290 Przygotowanie i montaż zbrojenia, kol. 01 Przygotowanie i montaż zbrojenia elementów budynków i budowli – pręty gładkie oraz kol. 02 jw. – pręty żebrowane. Obliczono ilości robót (rys. 2, 3):
L4 = (((2 · (12,00 + 10,00) + 9,40)/0,2) · 1,10 · 0,222)/1000 = 0,07 t – strzemiona ø6 mm dla ław fundamentowych Ł-1
L5 = ((2 · 12,60 + 3 · 10,60) · 4 · 0,888)/1000 = 0,20 t – zbrojenie główne ø12 mm dla ław fundamentowych Ł-1
L5 = ((6 · 1,60 + 9 · 1,00) · 0,888)/1000 = 0,02 t – zbrojenie główne ø12 mm dla stopy fundamentowej S-1
