Każda inwestycja budowlana wiąże się z szeregiem decyzji, które należy podjąć jeszcze przed rozpoczęciem prac. Inwestorzy oraz wykonawcy często stają przed dylematem: czy zastosować rozwiązanie droższe, ale szybsze, czy wybrać technologię tańszą, lecz bardziej czasochłonną? Czy realizować cały zakres inwestycji od razu, czy podzielić ją na etapy? W takich sytuacjach pomocne okazuje się wariantowanie kosztorysu, czyli przygotowanie kilku alternatywnych wersji kalkulacji różnych rozwiązań technologicznych, materiałowych lub zakresowych.
Warianty pozwalają porównać nie tylko same koszty, lecz także inne istotne czynniki, takie jak:
- czas realizacji robót,
- trwałość zastosowanych materiałów,
- warunki gwarancji,
- łatwość wykonania prac,
- efekt wizualny lub parametry użytkowe.
Dopiero zestawienie tych elementów z kosztami wykonania daje pełny obraz opłacalności danego rozwiązania. Z punktu widzenia kosztorysanta przygotowanie wariantów niemal zawsze oznacza dodatkowy nakład pracy. Wbrew pozorom nie polega to jedynie na zamianie kilku materiałów w kosztorysie. Zastosowanie innej technologii lub materiałów może bowiem pociągać za sobą konsekwencje projektowe. W niektórych przypadkach konieczne jest zaangażowanie projektanta lub konstruktora, którzy sprawdzą, czy proponowana modyfikacja jest możliwa z punktu widzenia bezpieczeństwa konstrukcji. Teraz takie przypadki pominiemy.
Co wariantujemy najczęściej?
Materiały. Rynek materiałów budowlanych oferuje dziś ogromny wybór produktów o zbliżonych parametrach technicznych, lecz różniących się między sobą ceną, jakością, długością gwarancji czy warunkami dostawy. Wariantowanie pozwala w takim przypadku szybko sprawdzić, jak zmiana konkretnego materiału wpływa na koszt całej inwestycji.
Technologie wykonania. Ten sam efekt końcowy można często osiągnąć przy zastosowaniu różnych technologii wykonania robót. Dotyczy to m.in.: systemów ociepleń, izolacji przeciwwilgociowych, nawierzchni drogowych i parkingowych, systemów instalacyjnych czy też technologii wykończeniowych. Każda z tych metod może mieć inne wymagania sprzętowe, różny czas realizacji oraz odmienne koszty robocizny.
Zakres inwestycji. Wariantowanie bywa także przydatne przy planowaniu zakresu realizacji inwestycji. Zdarza się, że inwestor nie dysponuje środkami na wykonanie całego przedsięwzięcia w jednym etapie. W takim przypadku przygotowuje się warianty obejmujące różne zakresy prac, przykładowo: realizację pełnego zakresu robót, wykonanie jedynie części inwestycji, podział przedsięwzięcia na kilka etapów. Takie podejście pozwala dostosować harmonogram i zakres inwestycji do możliwości finansowych zamawiającego.

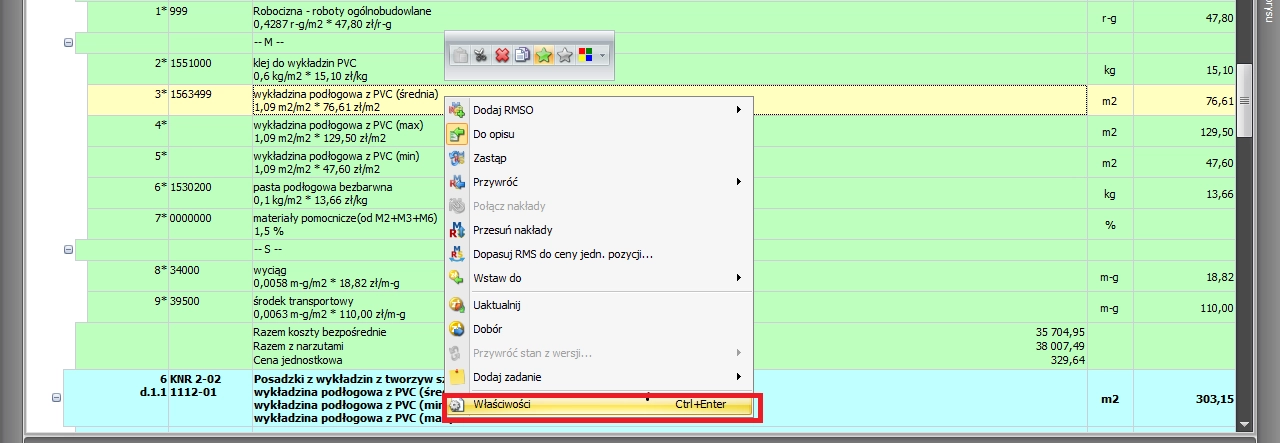

Warianty w programie Norma EXPERT

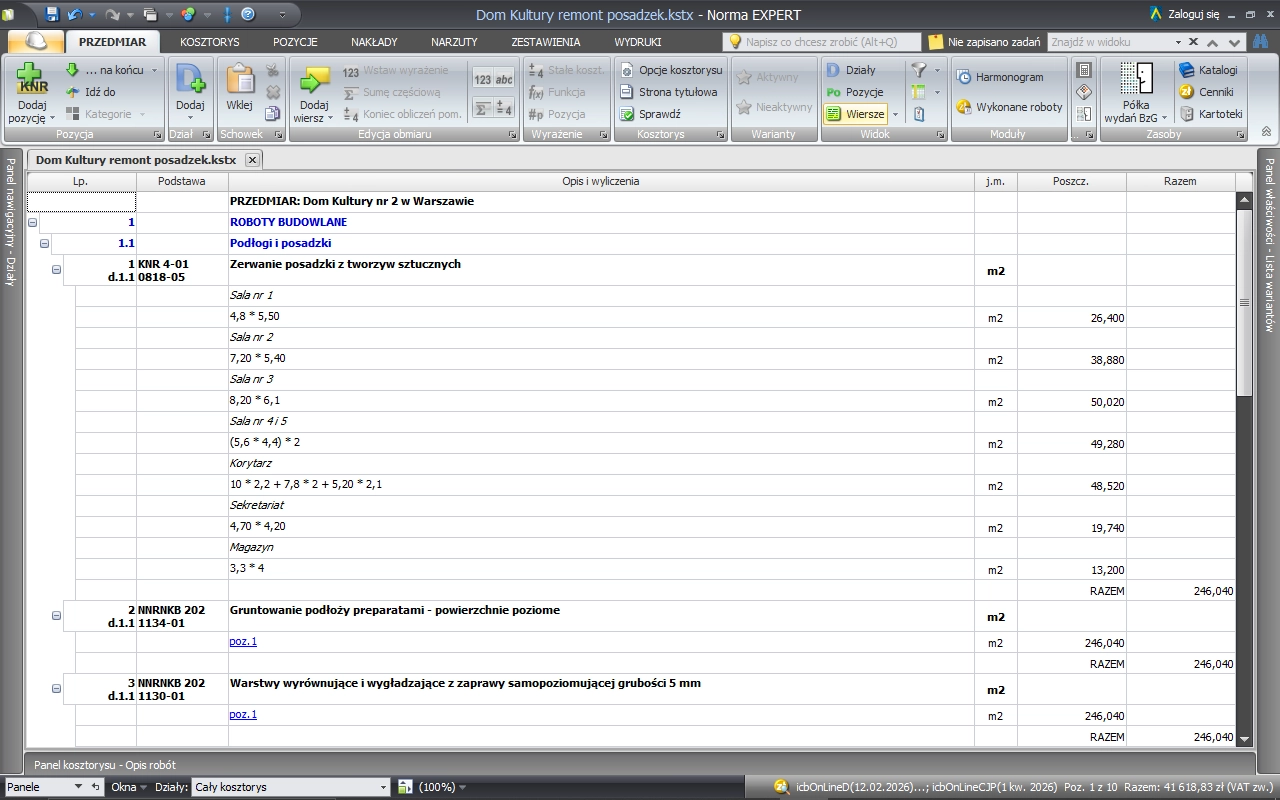

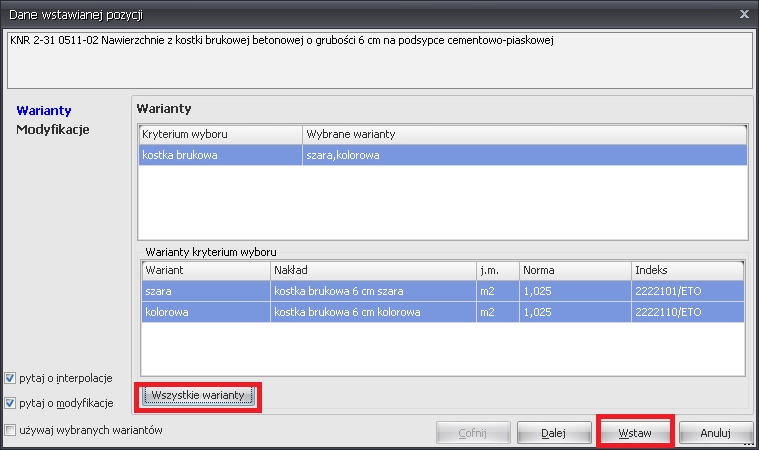

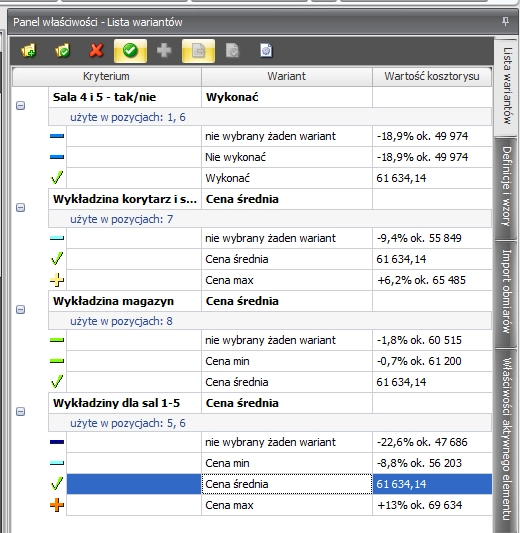

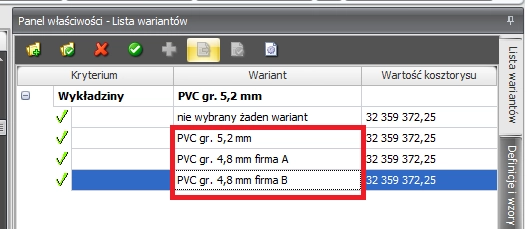

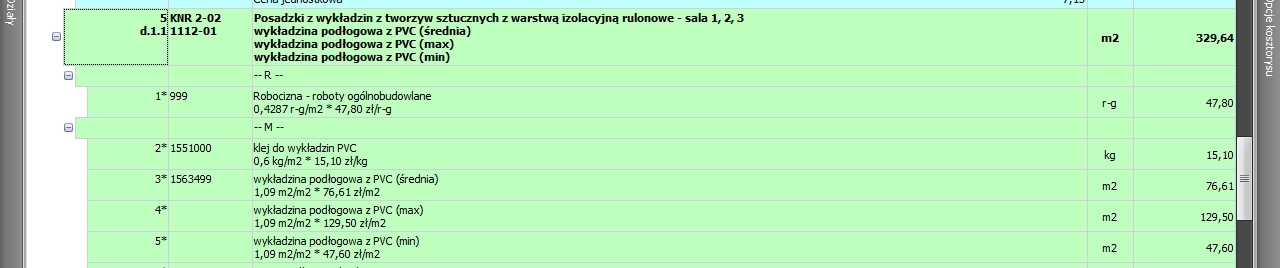

W programie Norma EXPERT użytkownik ma do dyspozycji kilka typów wariantów, które może stosować na różnych poziomach kosztorysu. Do najważniejszych należą te dotyczące:

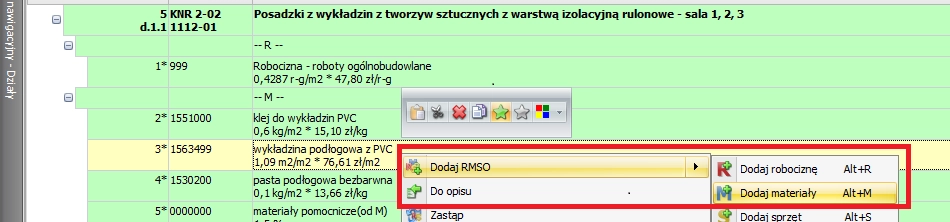

- elementów RMS (robocizna, materiały, sprzęt),
- pozycji kosztorysowych,
- działów,
- obmiarów.

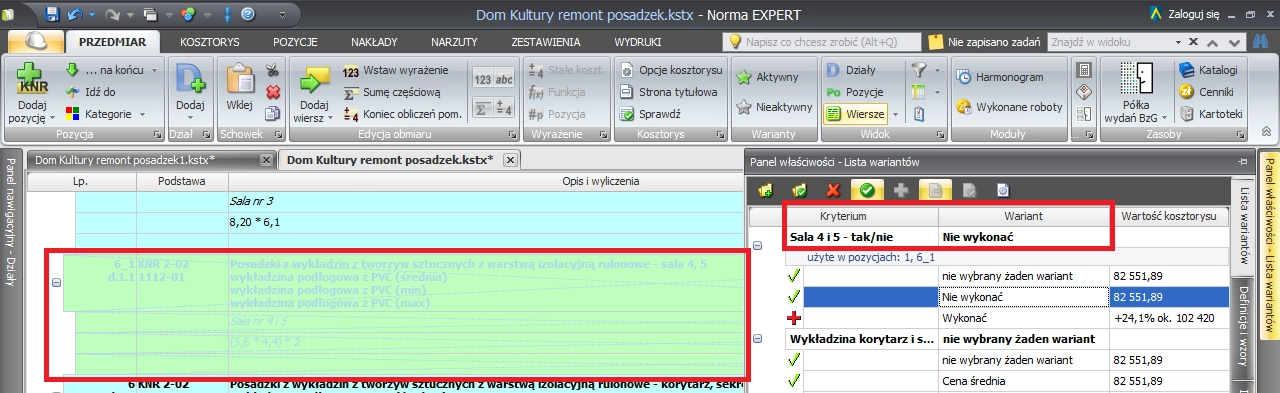

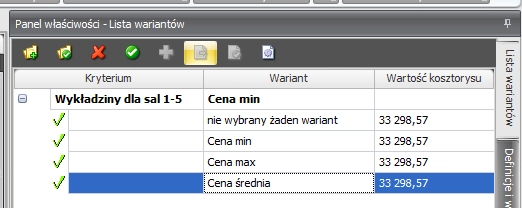

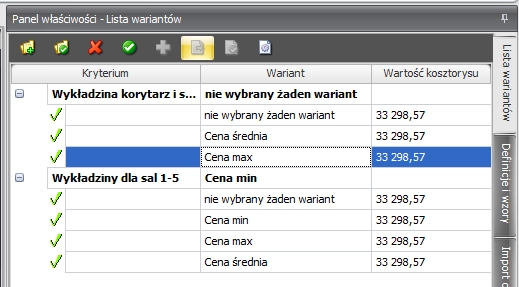

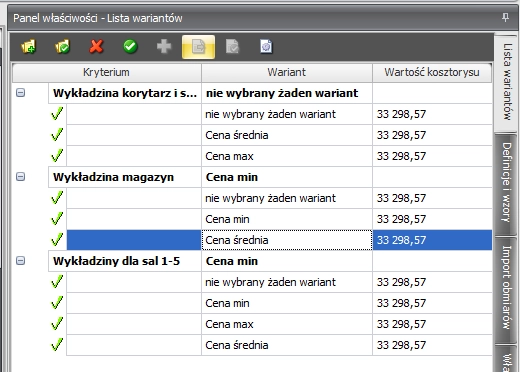

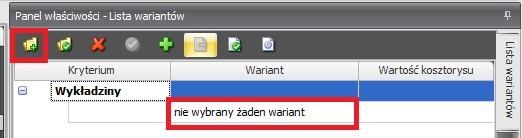

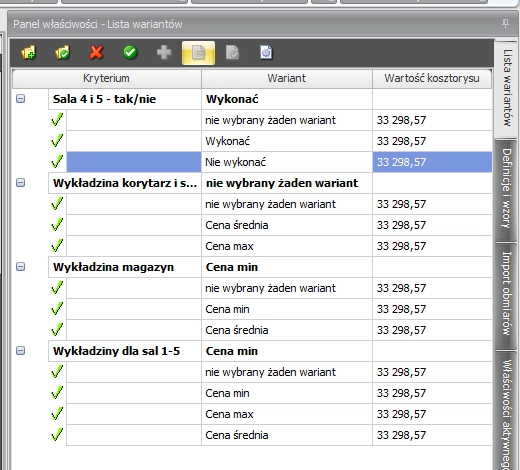

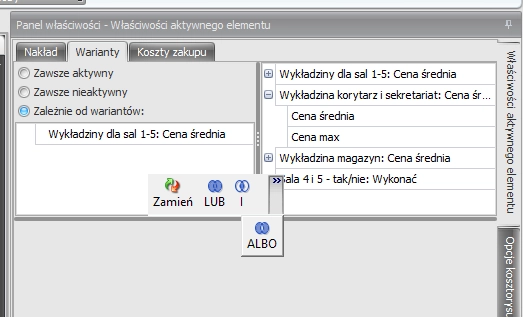

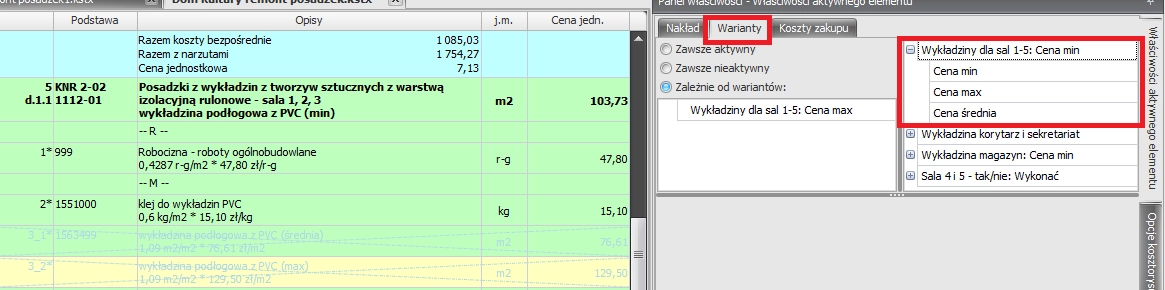

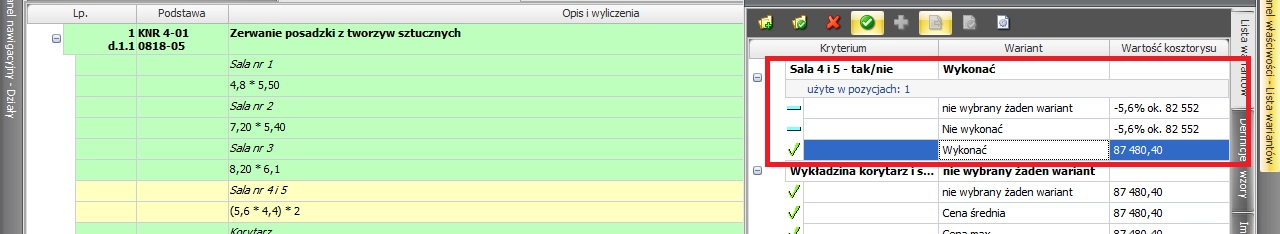

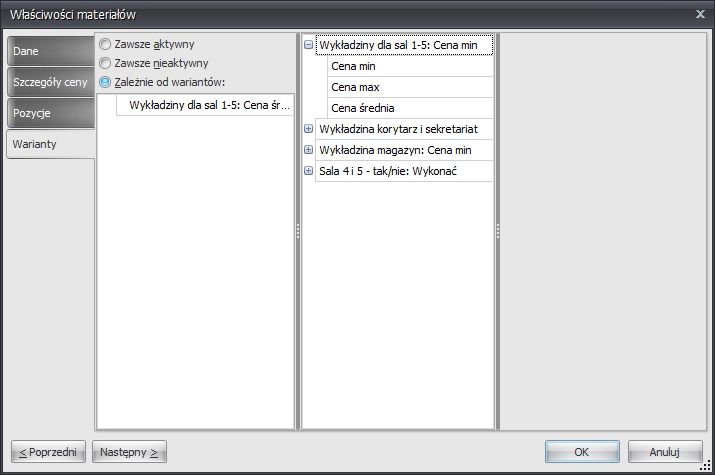

Warianty mogą być aktywne lub nieaktywne.

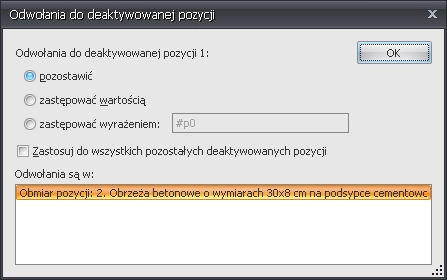

Nieaktywne warianty działów, pozycji, nakładów i obmiarów są w kosztorysie oraz drzewie działów i pozycji wyróżnione bladym kolorem, zaś numery nieaktywnych wariantów działów i pozycji są poprzedzone dolnym podkreśleniem.

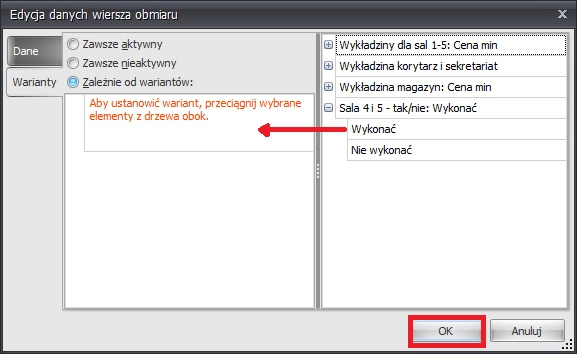

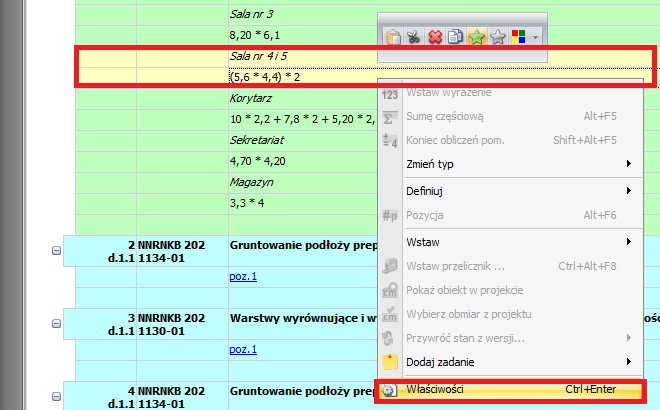

Warianty możemy zdefiniować w odnoesoeniu do całego kosztorysu (globalne) albo tylko w wybranym dziale lub pozycji (lokalne).

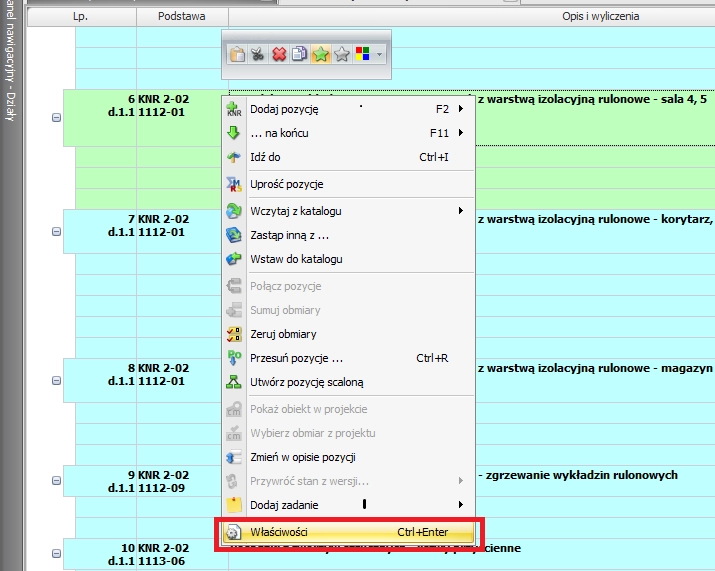

Operacje dodawania, modyfikacji, usuwania i ustawiania wariantów wykonujemy na drzewie wariantów karty Lista wariantów wyświetlonej na panelu właściwości.
