W zamówieniach publicznych aktualizacja kosztorysu wynika wprost z ustawy Prawo zamówień publicznych, która nakazuje szacowanie wartości zamówienia nie wcześniej niż 6 miesięcy przed wszczęciem postępowania. Najczęściej aktualizujemy kosztorysy do najnowszych cen, ale zdarza się – jak w przypadku rzeczoznawców sądowych – modyfikować je stosując stawki z konkretnego kwartału i roku wskazanego przez sąd.
Proces aktualizacji kosztorysu możemy przeprowadzić automatycznie, na podstawie cen:
- szczegółowych – robocizny i wskaźników narzutów kosztorysowych, materiałów, odpadów, sprzętu i cenników dostawców,
- jednostkowych robót,
- obiektów budowlanych.

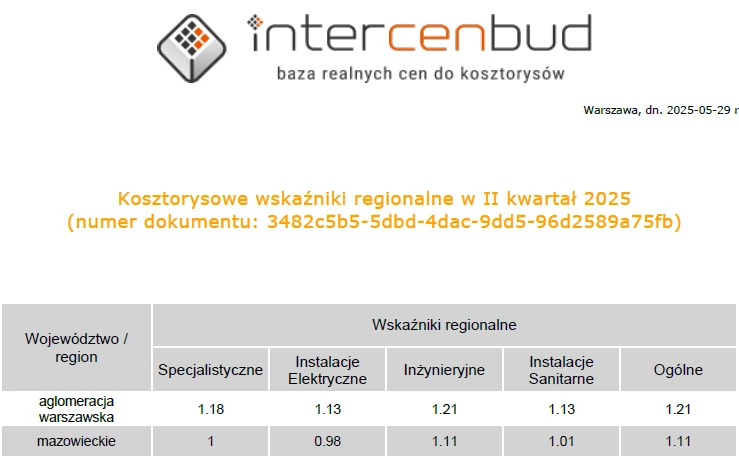

Mamy też do dyspozycji kosztorysowe wskaźniki regionalne dla robót specjalistycznych, instalacji sanitarnych i elektrycznych, robót ogólnych i inżynieryjnych. W sumie przeliczniki dotyczą 16 województw oraz aglomeracji warszawskiej. Wszystkie te informacje udostępnia platforma Intercenbud, która zapewnia dostęp do danych przez 24 godziny na dobę, 7 dni w tygodniu — wystarczy połączenie z Internetem. Zdajemy sobie jednak sprawę, że zmiana technologii i wprowadzanie nowych materiałów przez projektantów może sprawić, że niektóre ceny trzeba będzie uzupełnić ręcznie.

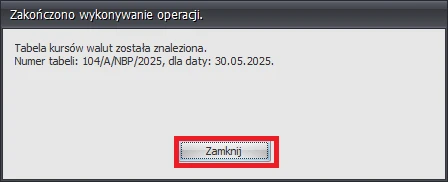

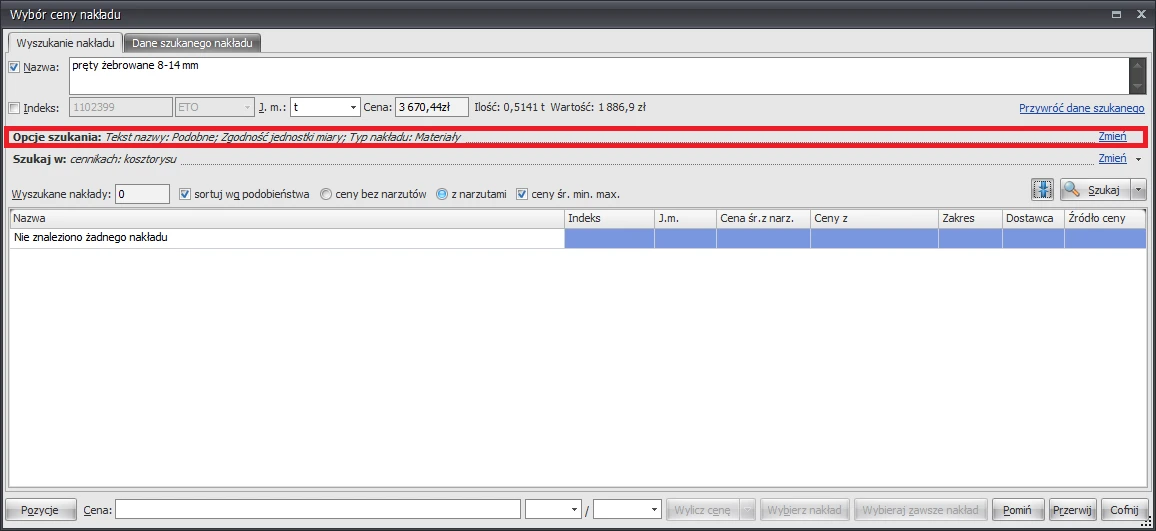

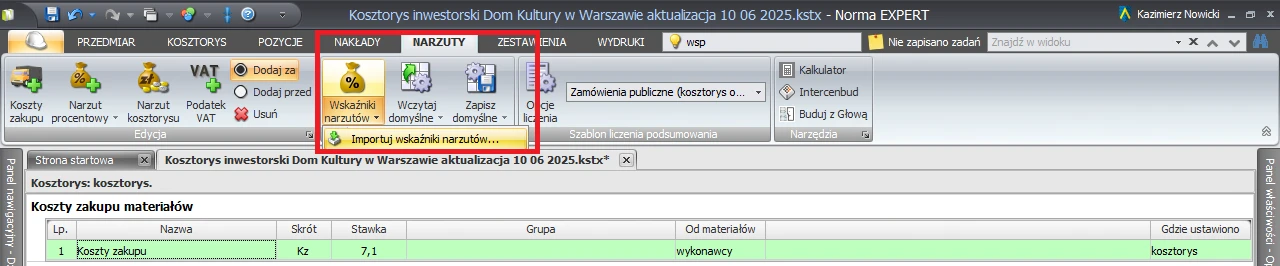

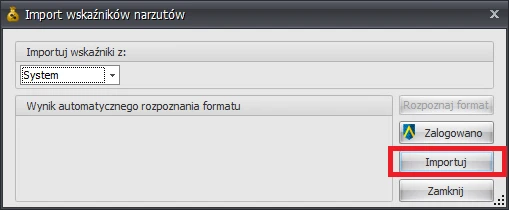

Import cen do programu Norma EXPERT był już wielokrotnie omawiany w tutorialach i nie powinien stanowić problemu. Wystarczy sprawdzić, czy mamy zapisany w komputerze aktualny cennik. Jeśli tak – należy go dołączyć do kosztorysu. Jeśli nie – najwyższy czas na zakup dostępu do intercebud.pl.
Wybór cennika do aktualizacji

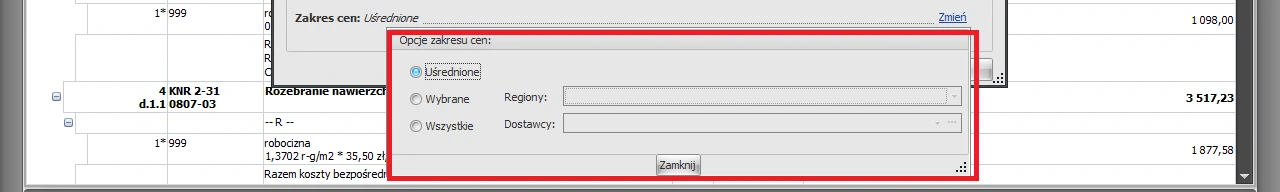

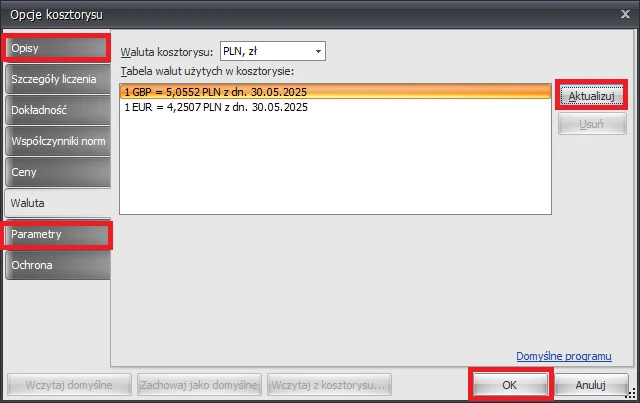

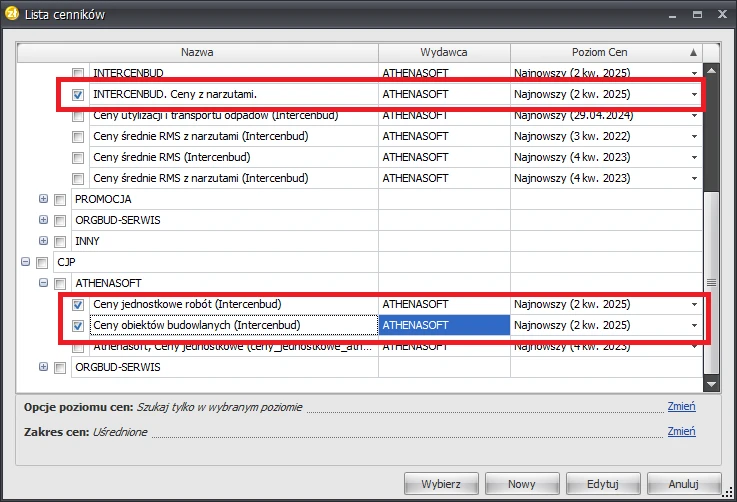

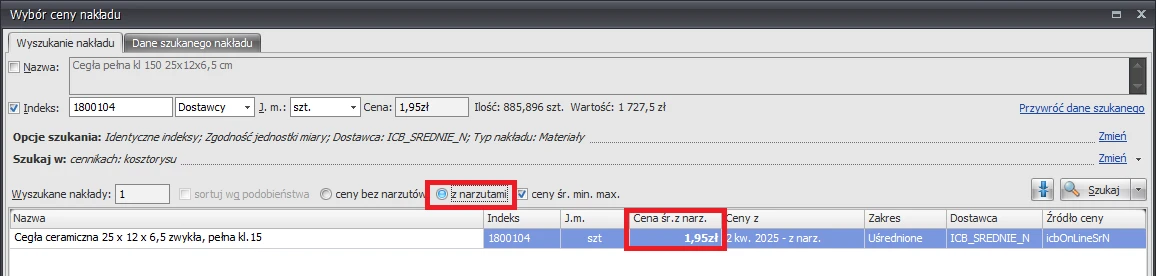

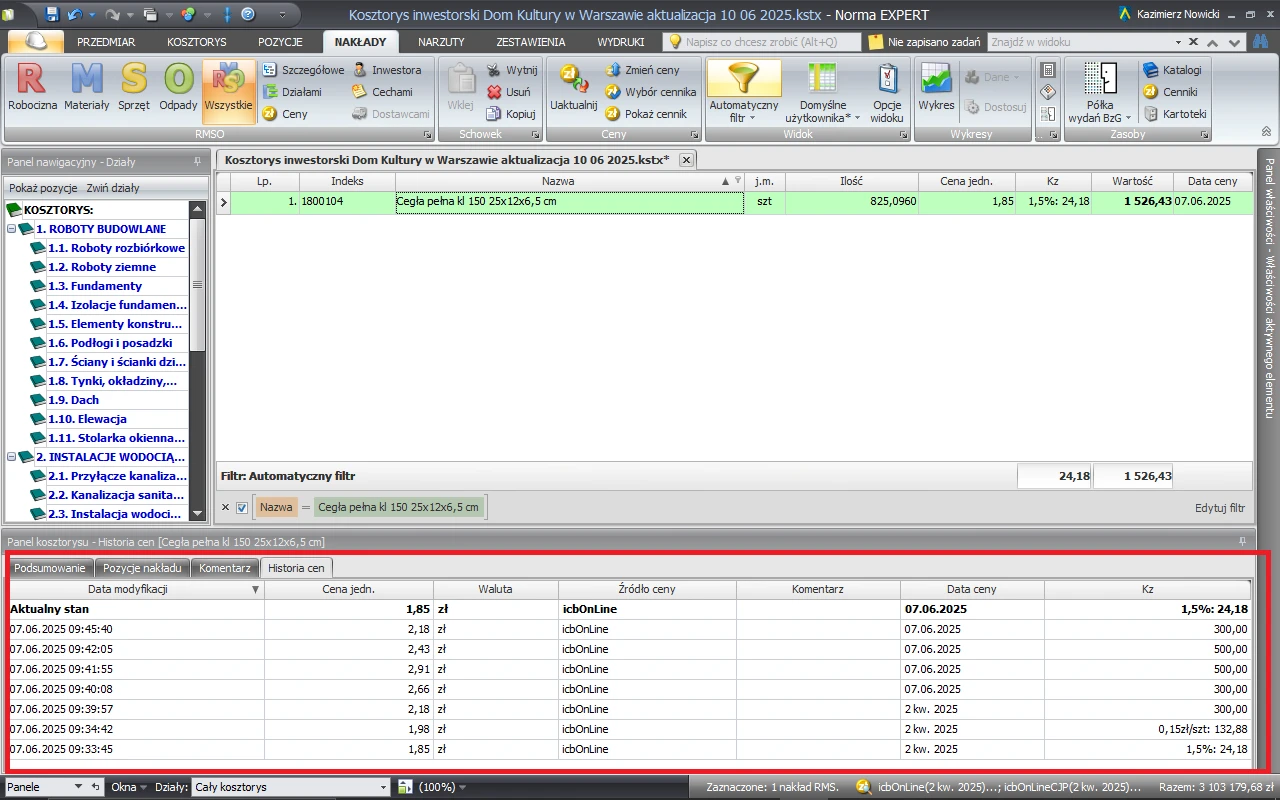

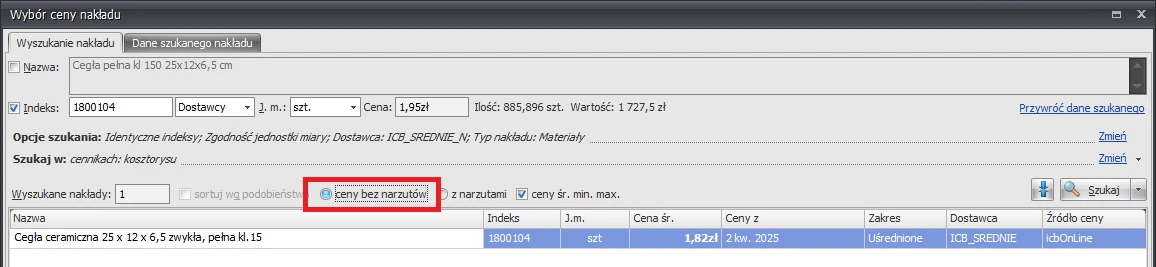

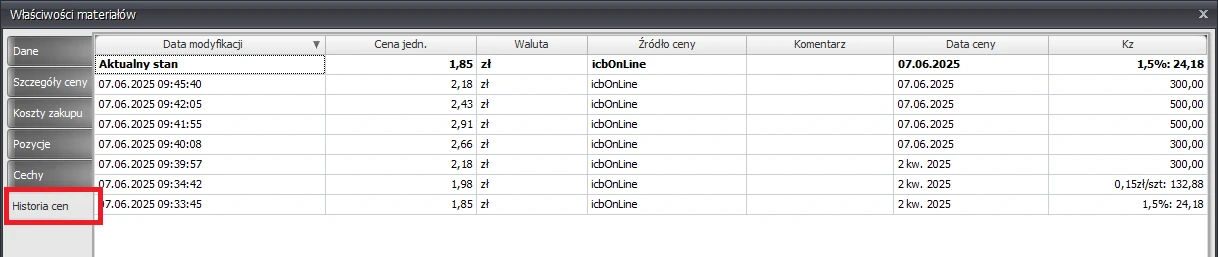

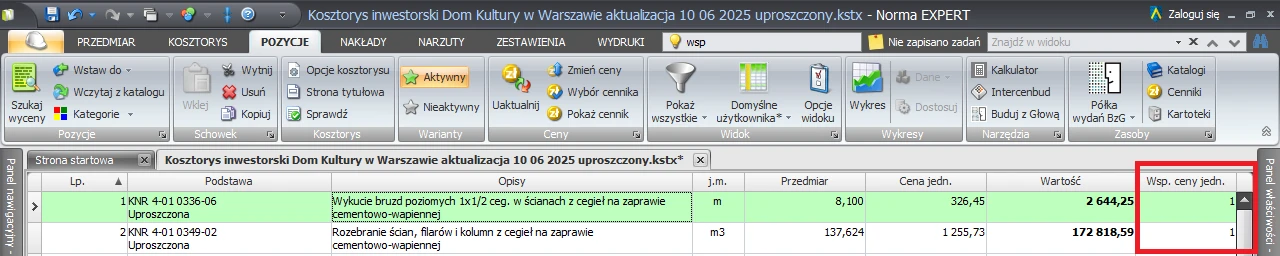

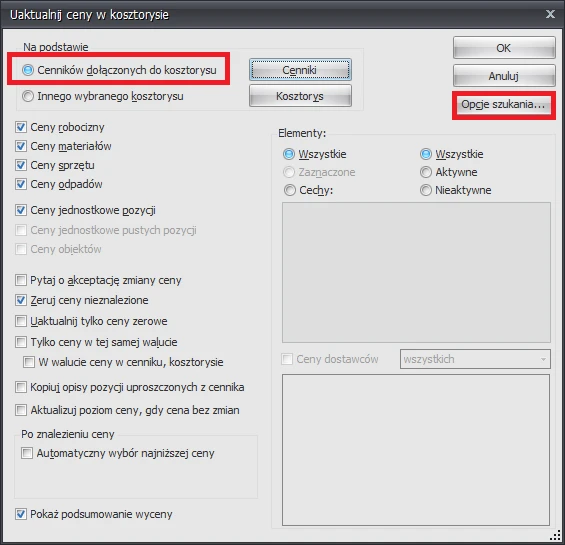

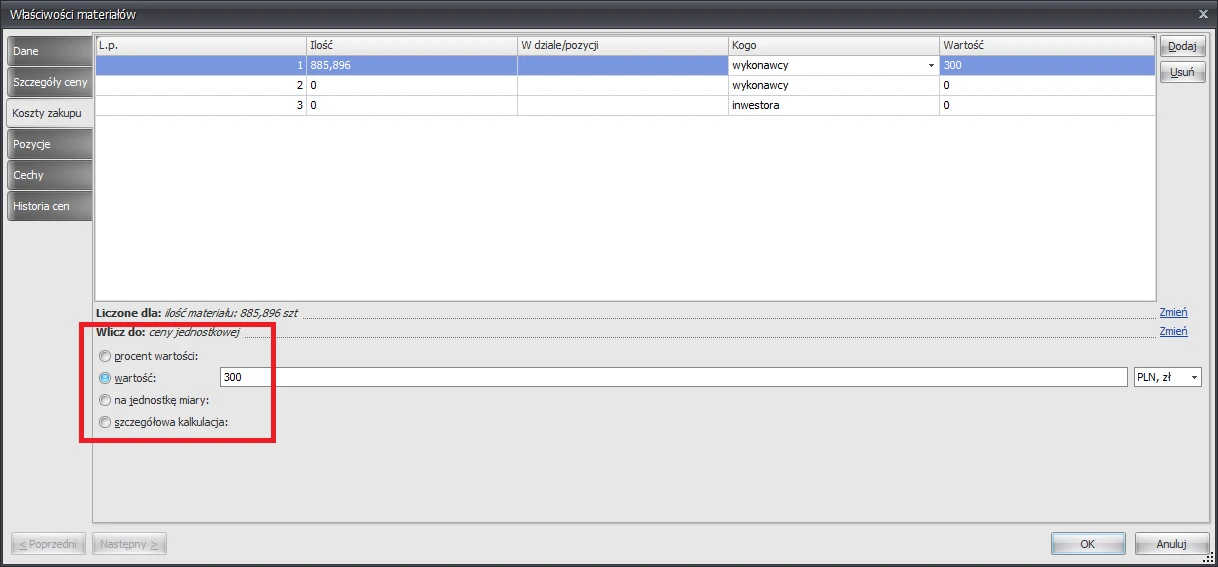

Zacznijmy od opcji Wybór cennika
